去年年初,在一场同行交流会上,一句话让我感触很深:“我们公司不是不赚钱,是赚的钱,全都压在客户账上。”
说这话的,是一家企业软件实施公司的老板。年营收三千多万,账上可用流动资金却只有两百多万。为什么呢?
他们公司回款完全跟着项目里程碑走,客户不确认验收,发票开不出去,款项自然收不回来。
这个问题,我们公司也曾深陷其中。

我们有一个合作客户,系统上线后,客户方项目负责人一直说「再测测」,一测就是两个月。按合同约定,该阶段需支付 30% 项目款,合计约 18 万元。我们的项目经理催了七八次,始终只得到口头答复。事后才发现,并非实施质量存在问题,而是该负责人年底离职,新任接手后仅三天便完成验收签字。

公司同时推进 11 个项目,每位项目经理对接 3‑5 个项目。有个原定 3 月底完成联调测试的项目,直到 4 月中旬才发现进度滞后整整一个月。问题根源是缺少统一进度看板,项目经理主观判断进度正常,却未主动推动客户验收,对应的 40 万验收款也随之延后。
财务每月出具应收账款报表,仅标注欠款总额与到期时间,无法对应具体项目里程碑、卡点环节。项目团队只负责落地实施,不关注收款节点。两个部门信息互不互通,催款全靠主观判断,效率极低。

复盘后我们发现,问题本质只有一点:项目执行进度和回款管控完全脱节。
项目经理只关注任务落地完成,不盯紧对应收款节点;财务只统计应收总额,不清楚项目卡在哪个环节;老板只能查看整体数据,无法定位高回款风险项目。

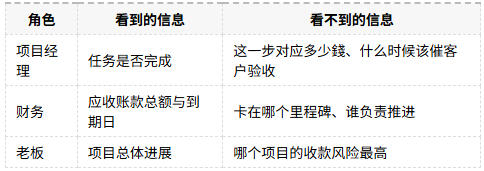

▲ 进度与收款信息断层,是回款周期被拉长的根本原因
我们没有上昂贵的ERP或复杂的项目管理软件,而是用轻量化的方式,搭建三张核心表单,理顺全流程:

第一张:项目里程碑 × 收款节点对照表
拆解每份合同的回款条件,绑定对应项目里程碑:上线试用对应验收款节点、联调测试通过对应阶段款节点。
项目经理完成阶段推进,系统自动提醒对应回款节点,同步推送财务开票。
第二张:在途收款风险看板
按已触发未开票、已开票未到期、到期未收款、逾期 30 天以上,划分四类状态。每个项目的回款卡点清晰可见。管理者可快速定位风险项目、对接人员、涉及金额,高效把控全局。
第三张:客户验收跟进记录表
每次对接客户跟进验收进度,同步记录沟通时间、核心内容、客户承诺节点、下次跟进计划。
全程留痕可追溯,催款从人情沟通,转为合同流程推进,规避客户无限拖延。
| 指标 | 改造前 | 改造后(3个月) |
|---|---|---|
| 平均回款周期 | 88天 | 41天 |
| 收款超期率 | 约35% | 9% |
| 每月漏催次数 | 平均11次 | 不到1次 |
| 财务月底汇总时间 | 剠3小时 | 20分钟 |
▲ 进度与收款联动后,回款周期压缩超过50%
项目型企业回款难,九成问题并非客户恶意拖欠,而是我们没有在对应节点,规范推动客户验收确认。
里程碑验收拖延,大多是双方心态松懈:客户不主动,项目经理碍于情面不愿催促。
建立完整的过程记录、绑定合同节点后,催款不再是被动要钱,而是合规履约,客户配合度反而更高。
无需投入大额系统成本,也不用增设专职管理人员。三张表单、一套确认流程,就能显著缩短回款周期。
先理顺业务流程,再考虑系统升级,是我们踩坑后最实在的经验。
